Gemeinderatsprotokolle seit 2002
Jahr: 2011
/ Ausgabe: 12-Oktober.pdf
- S.78
Suchen und Blättern in über 500 PDFs und 44.000 Seiten.
Gesamter Text dieser Seite:

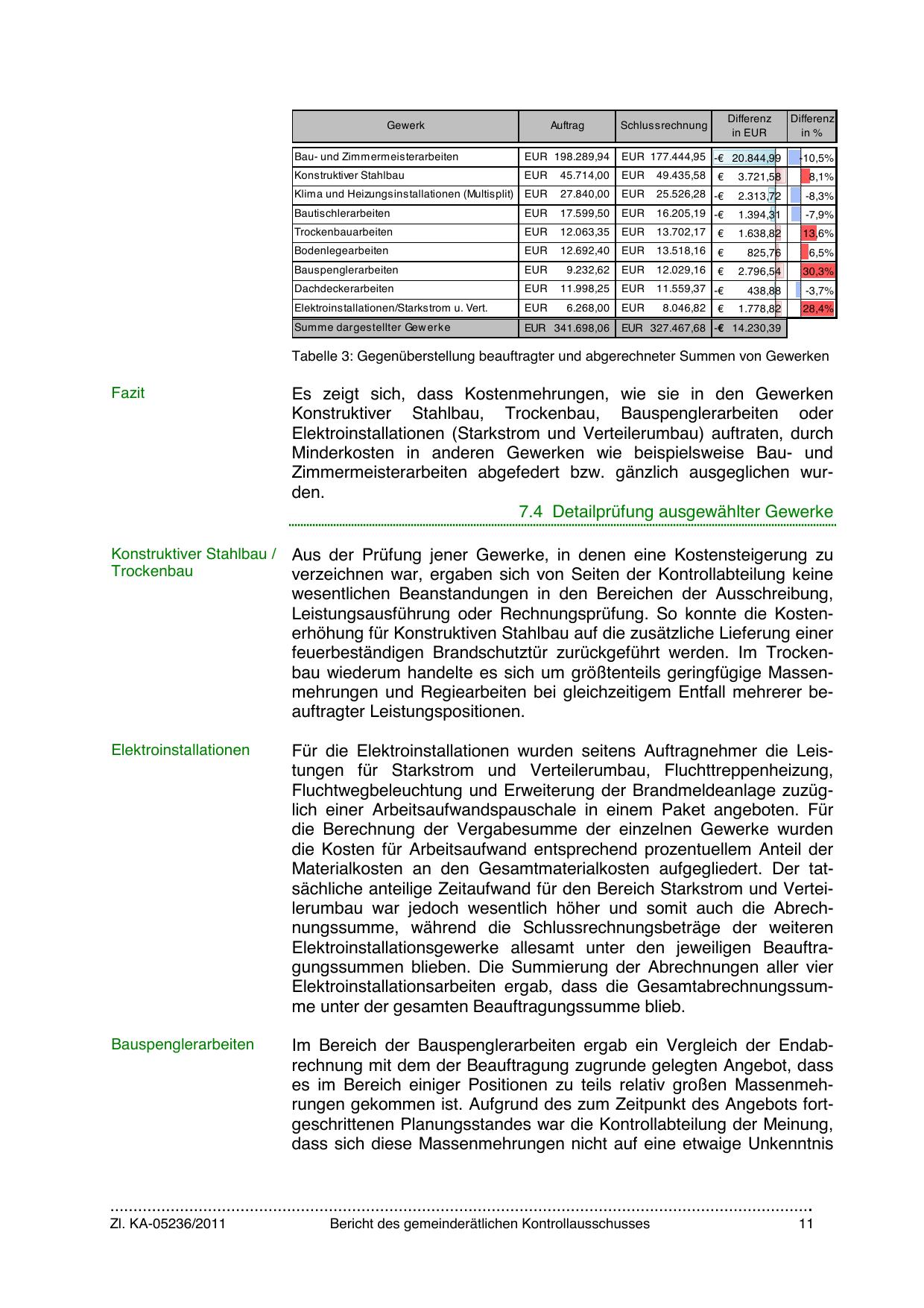

Gewerk
Auftrag
Differenz
in EUR
Schlussrechnung
Differenz
in %
Bau- und Zimm ermeisterarbeiten
EUR 198.289,94
EUR 177.444,95 -€ 20.844,99
Konstruktiver Stahlbau
EUR
45.714,00
EUR
49.435,58
€
3.721,58
8,1%
Klima und Heizungsinstallationen (Multisplit) EUR
27.840,00
EUR
25.526,28 -€
2.313,72
-8,3%
Bautischlerarbeiten
EUR
17.599,50
EUR
16.205,19 -€
1.394,31
-7,9%
Trockenbauarbeiten
EUR
12.063,35
EUR
13.702,17
€
1.638,82
13,6%
Bodenlegearbeiten
EUR
12.692,40
EUR
13.518,16
€
825,76
6,5%
Bauspenglerarbeiten
EUR
9.232,62
EUR
12.029,16
€
2.796,54
30,3%
-10,5%
Dachdeckerarbeiten
EUR
11.998,25
EUR
11.559,37 -€
438,88
-3,7%
Elektroinstallationen/Starkstrom u. Vert.
EUR
6.268,00
EUR
8.046,82
1.778,82
28,4%
Summe dargestellter Gewerke
EUR 341.698,06
€
EUR 327.467,68 -€ 14.230,39
Tabelle 3: Gegenüberstellung beauftragter und abgerechneter Summen von Gewerken
Fazit
Es zeigt sich, dass Kostenmehrungen, wie sie in den Gewerken
Konstruktiver Stahlbau, Trockenbau, Bauspenglerarbeiten oder
Elektroinstallationen (Starkstrom und Verteilerumbau) auftraten, durch
Minderkosten in anderen Gewerken wie beispielsweise Bau- und
Zimmermeisterarbeiten abgefedert bzw. gänzlich ausgeglichen wurden.
7.4 Detailprüfung ausgewählter Gewerke
Konstruktiver Stahlbau /
Trockenbau
Aus der Prüfung jener Gewerke, in denen eine Kostensteigerung zu
verzeichnen war, ergaben sich von Seiten der Kontrollabteilung keine
wesentlichen Beanstandungen in den Bereichen der Ausschreibung,
Leistungsausführung oder Rechnungsprüfung. So konnte die Kostenerhöhung für Konstruktiven Stahlbau auf die zusätzliche Lieferung einer
feuerbeständigen Brandschutztür zurückgeführt werden. Im Trockenbau wiederum handelte es sich um größtenteils geringfügige Massenmehrungen und Regiearbeiten bei gleichzeitigem Entfall mehrerer beauftragter Leistungspositionen.
Elektroinstallationen
Für die Elektroinstallationen wurden seitens Auftragnehmer die Leistungen für Starkstrom und Verteilerumbau, Fluchttreppenheizung,
Fluchtwegbeleuchtung und Erweiterung der Brandmeldeanlage zuzüglich einer Arbeitsaufwandspauschale in einem Paket angeboten. Für
die Berechnung der Vergabesumme der einzelnen Gewerke wurden
die Kosten für Arbeitsaufwand entsprechend prozentuellem Anteil der
Materialkosten an den Gesamtmaterialkosten aufgegliedert. Der tatsächliche anteilige Zeitaufwand für den Bereich Starkstrom und Verteilerumbau war jedoch wesentlich höher und somit auch die Abrechnungssumme, während die Schlussrechnungsbeträge der weiteren
Elektroinstallationsgewerke allesamt unter den jeweiligen Beauftragungssummen blieben. Die Summierung der Abrechnungen aller vier
Elektroinstallationsarbeiten ergab, dass die Gesamtabrechnungssumme unter der gesamten Beauftragungssumme blieb.
Bauspenglerarbeiten
Im Bereich der Bauspenglerarbeiten ergab ein Vergleich der Endabrechnung mit dem der Beauftragung zugrunde gelegten Angebot, dass
es im Bereich einiger Positionen zu teils relativ großen Massenmehrungen gekommen ist. Aufgrund des zum Zeitpunkt des Angebots fortgeschrittenen Planungsstandes war die Kontrollabteilung der Meinung,
dass sich diese Massenmehrungen nicht auf eine etwaige Unkenntnis
Zl. KA-05236/2011
Bericht des gemeinderätlichen Kontrollausschusses
11
