Gesamtbauabrechnung
und -finanzierung des
Kletterzentrums
Mit nachstehender Tabelle hat die Kontrollabteilung die von der IIG KG
tatsächlich ermittelten Netto-Projektkosten gemäß ÖNORM B 1801-1
des Kletterzentrums Innsbruck abgebildet sowie die einzelnen
Finanzierungsanteile der öffentlichen Fördergeber (Bund, Land Tirol
und Stadt Innsbruck) entsprechend den abgeschlossenen
Förderverträgen zusammengefasst dargelegt.

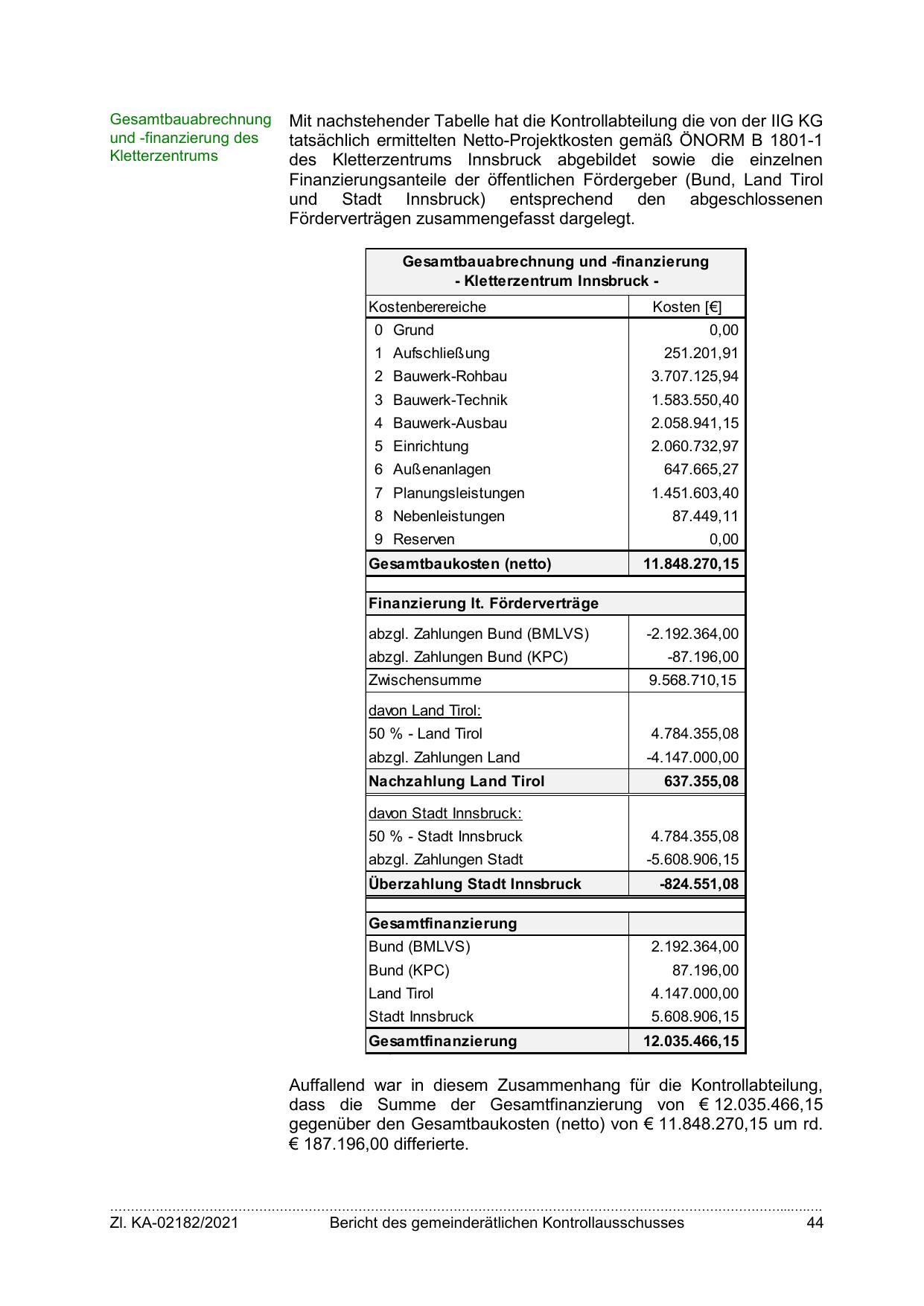

Gesamtbauabrechnung und -finanzierung
- Kletterzentrum Innsbruck Kostenberereiche
Kosten [€]
0 Grund
0,00
1 Aufschließung
251.201,91
2 Bauwerk-Rohbau
3.707.125,94
3 Bauwerk-Technik
1.583.550,40
4 Bauwerk-Ausbau
2.058.941,15
5 Einrichtung
2.060.732,97
6 Außenanlagen
647.665,27
7 Planungsleistungen
1.451.603,40
8 Nebenleistungen
87.449,11
9 Reserven
Gesamtbaukosten (netto)
0,00
11.848.270,15
Finanzierung lt. Förderverträge
abzgl. Zahlungen Bund (BMLVS)
-2.192.364,00
abzgl. Zahlungen Bund (KPC)
-87.196,00
Zwischensumme
9.568.710,15
davon Land Tirol:
50 % - Land Tirol
4.784.355,08
abzgl. Zahlungen Land
-4.147.000,00
Nachzahlung Land Tirol
637.355,08
davon Stadt Innsbruck:
50 % - Stadt Innsbruck
4.784.355,08
abzgl. Zahlungen Stadt
-5.608.906,15
Überzahlung Stadt Innsbruck
-824.551,08
Gesamtfinanzierung
Bund (BMLVS)
2.192.364,00
Bund (KPC)
87.196,00
Land Tirol
4.147.000,00
Stadt Innsbruck
5.608.906,15
Gesamtfinanzierung
12.035.466,15
Auffallend war in diesem Zusammenhang für die Kontrollabteilung,
dass die Summe der Gesamtfinanzierung von € 12.035.466,15
gegenüber den Gesamtbaukosten (netto) von € 11.848.270,15 um rd.
€ 187.196,00 differierte.
………………………………………………………………………………………………………………………………………………...….….
Zl. KA-02182/2021
Bericht des gemeinderätlichen Kontrollausschusses
44
