bezüglich der tatsächlichen Längen- und Flächenausmaße von beispielsweise Dachflächen oder Fensterbankverblechungen zurückführen
lassen.
Die IISG informierte hierzu, dass es zum aufgezeigten Mehraufwand
bzw. zu den Massenmehrungen durch vor Baubeginn nicht ersichtliche
und nicht absehbare Probleme im Bereich des Dachanschlusses Neu –
Alt und des bestehenden Gesimses gekommen sei.
Bau- und
Zimmermeisterarbeiten

Unter der Auftragssumme abgerechnet wurden die Gewerke Bau- und
Zimmermeisterarbeiten. Einen Überblick, welche Leistungsgruppen
sich kostenmindernd oder -erhöhend auf die Abrechnungskosten auswirkten, stellt nachstehende Tabelle 4 dar.

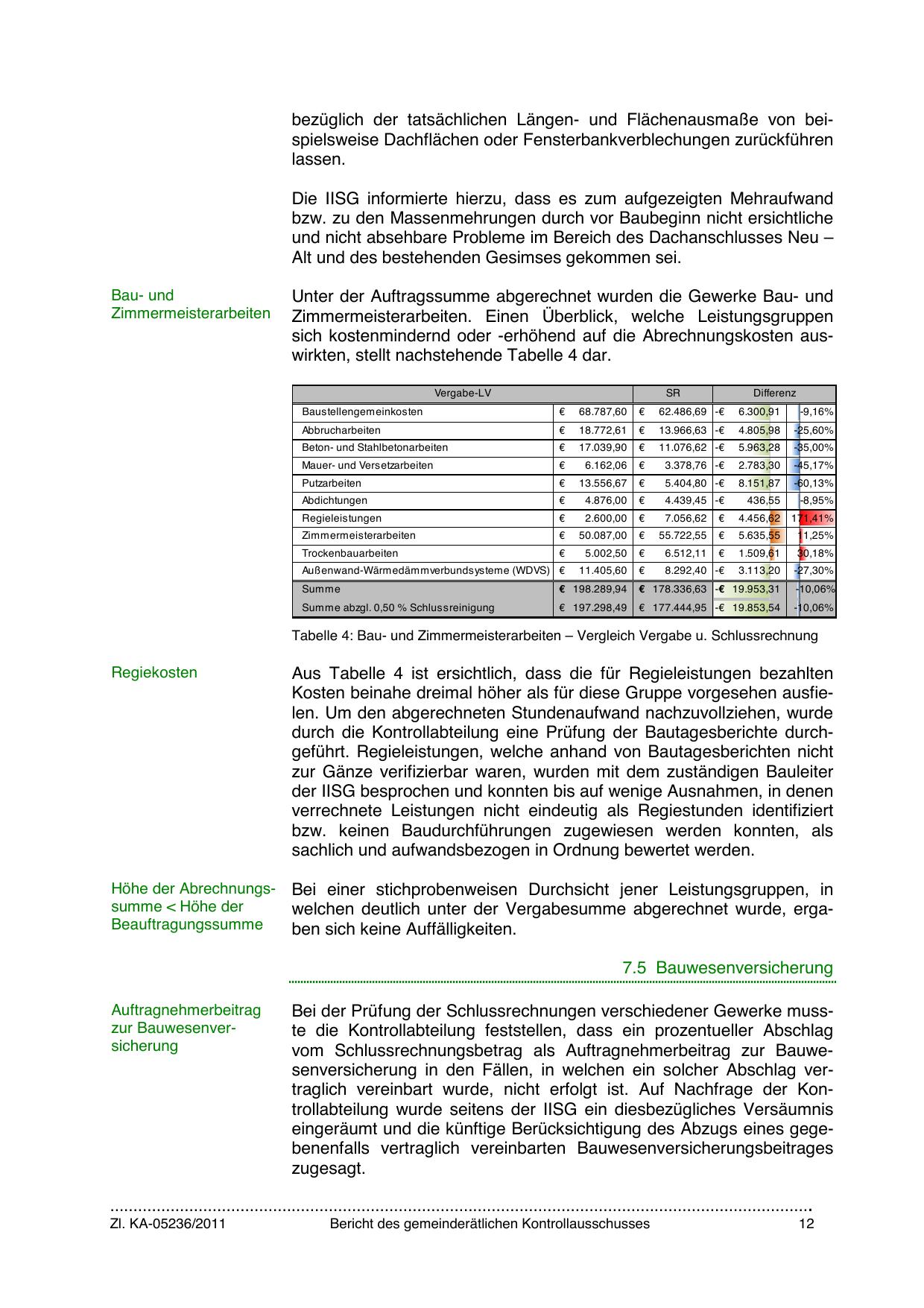

Vergabe-LV

Differenz

SR

Baustellengemeinkosten



68.787,60



62.486,69 -€

6.300,91

-9,16%

Abbrucharbeiten



18.772,61



13.966,63 -€

4.805,98

-25,60%

Beton- und Stahlbetonarbeiten



17.039,90



11.076,62 -€

5.963,28

-35,00%

Mauer- und Versetzarbeiten



6.162,06



3.378,76 -€

2.783,30

-45,17%

Putzarbeiten



13.556,67



5.404,80 -€

8.151,87

-60,13%

Abdichtungen



4.876,00



4.439,45 -€

436,55

-8,95%

Regieleistungen



2.600,00



7.056,62



4.456,62

171,41%

Zimmermeisterarbeiten



50.087,00



55.722,55



5.635,55

11,25%

Trockenbauarbeiten



5.002,50



6.512,11



1.509,61

30,18%

Außenwand-Wärmedämmverbundsysteme (WDVS) €

11.405,60



8.292,40 -€

3.113,20

-27,30%

Summe

€ 198.289,94

€ 178.336,63 -€ 19.953,31

-10,06%

Summe abzgl. 0,50 % Schlussreinigung

€ 197.298,49

€ 177.444,95 -€ 19.853,54

-10,06%

Tabelle 4: Bau- und Zimmermeisterarbeiten – Vergleich Vergabe u. Schlussrechnung

Regiekosten

Aus Tabelle 4 ist ersichtlich, dass die für Regieleistungen bezahlten
Kosten beinahe dreimal höher als für diese Gruppe vorgesehen ausfielen. Um den abgerechneten Stundenaufwand nachzuvollziehen, wurde
durch die Kontrollabteilung eine Prüfung der Bautagesberichte durchgeführt. Regieleistungen, welche anhand von Bautagesberichten nicht
zur Gänze verifizierbar waren, wurden mit dem zuständigen Bauleiter
der IISG besprochen und konnten bis auf wenige Ausnahmen, in denen
verrechnete Leistungen nicht eindeutig als Regiestunden identifiziert
bzw. keinen Baudurchführungen zugewiesen werden konnten, als
sachlich und aufwandsbezogen in Ordnung bewertet werden.

Höhe der Abrechnungssumme < Höhe der
Beauftragungssumme

Bei einer stichprobenweisen Durchsicht jener Leistungsgruppen, in
welchen deutlich unter der Vergabesumme abgerechnet wurde, ergaben sich keine Auffälligkeiten.
7.5 Bauwesenversicherung

Auftragnehmerbeitrag
zur Bauwesenversicherung

Zl. KA-05236/2011

Bei der Prüfung der Schlussrechnungen verschiedener Gewerke musste die Kontrollabteilung feststellen, dass ein prozentueller Abschlag
vom Schlussrechnungsbetrag als Auftragnehmerbeitrag zur Bauwesenversicherung in den Fällen, in welchen ein solcher Abschlag vertraglich vereinbart wurde, nicht erfolgt ist. Auf Nachfrage der Kontrollabteilung wurde seitens der IISG ein diesbezügliches Versäumnis
eingeräumt und die künftige Berücksichtigung des Abzugs eines gegebenenfalls vertraglich vereinbarten Bauwesenversicherungsbeitrages
zugesagt.
