Gemeinderatsprotokolle seit 2002
Jahr: 2019
/ Ausgabe: 10-Protokoll-21-11-2019.pdf
- S.305
Suchen und Blättern in über 500 PDFs und 44.000 Seiten.
Gesamter Text dieser Seite:

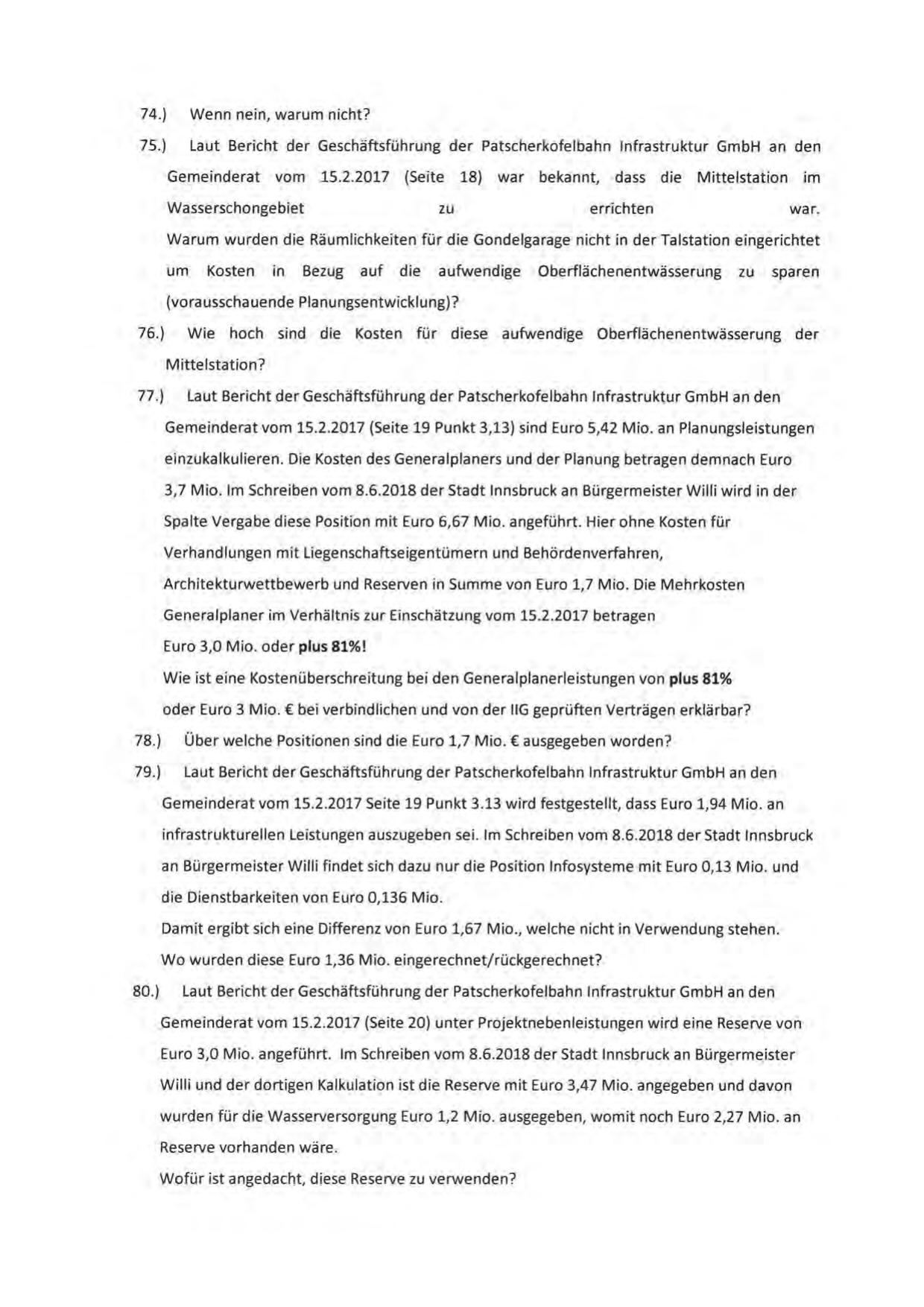

74.)
Wenn nein, warum nicht?
75.)
Laut Bericht der Geschäftsführung der Patscherkofelbahn Infrastruktur GmbH an den
Gemeinderat
vom
15.2.2017
(Seite
Wasserschongebiet
18)
war bekannt,
zu
dass
die
Mittelstation
errichten
im
war.
Warum wurden die Räumlichkeiten für die Gondelgarage nicht in der Talstation eingerichtet
um
Kosten
in
Bezug
auf
die
aufwendige
Oberflächenentwässerung
zu
sparen
(vorausschauende Planungsentwicklung)?
76.)
Wie
hoch sind die Kosten für diese aufwendige Oberflächenentwässerung der
Mittelstation?
77.)
Laut Bericht der Geschäftsführung der Patscherkofelbahn Infrastruktur GmbH an den
Gemeinderat vom 15.2.2017 (Seite 19 Punkt 3,13) sind Euro 5,42 Mio. an Planungsleistungen
einzukalkulieren. Die Kosten des Generalplaners und der Planung betragen demnach Euro
3,7 Mio. Im Schreiben vom 8.6.2018 der Stadt Innsbruck an Bürgermeister Willi wird in der
Spalte Vergabe diese Position mit Euro 6,67 Mio. angeführt. Hier ohne Kosten für
Verhandlungen mit Liegenschaftseigentümern und Behördenverfahren,
Architekturwettbewerb und Reserven in Summe von Euro 1,7 Mio. Die Mehrkosten
Generalplaner im Verhältnis zur Einschätzung vom 15.2.2017 betragen
Euro 3,0 Mio. oder plus 81%!
Wie ist eine Kostenüberschreitung bei den Generalplanerleistungen von plus 81%
oder Euro 3 Mio. € bei verbindlichen und von der IIG geprüften Verträgen erklärbar?
78.)
Über welche Positionen sind die Euro 1,7 Mio. € ausgegeben worden?
79.)
Laut Bericht der Geschäftsführung der Patscherkofelbahn Infrastruktur GmbH an den
Gemeinderat vom 15.2.2017 Seite 19 Punkt 3.13 wird festgestellt, dass Euro 1,94 Mio. an
infrastrukturellen Leistungen auszugeben sei. Im Schreiben vom 8.6.2018 der Stadt Innsbruck
an Bürgermeister Willi findet sich dazu nur die Position Infosysteme mit Euro 0,13 Mio. und
die Dienstbarkeiten von Euro 0,136 Mio.
Damit ergibt sich eine Differenz von Euro 1,67 Mio., welche nicht in Verwendung stehen.
Wo wurden diese Euro 1,36 Mio. eingerechnet/rückgerechnet?
80.)
Laut Bericht der Geschäftsführung der Patscherkofelbahn Infrastruktur GmbH an den
Gemeinderat vom 15.2.2017 (Seite 20) unter Projektnebenleistungen wird eine Reserve von
Euro 3,0 Mio. angeführt. Im Schreiben vom 8.6.2018 der Stadt Innsbruck an Bürgermeister
Willi und der dortigen Kalkulation ist die Reserve mit Euro 3,47 Mio. angegeben und davon
wurden für die Wasserversorgung Euro 1,2 M io. ausgegeben, womit noch Euro 2,27 Mio. an
Reserve vorhanden wäre.
Wofür ist angedacht, diese Reserve zu verwenden?
