Gemeinderatsprotokolle seit 2002
Jahr: 2020
/ Ausgabe: 2020-10-08-GR-Kurzprotokoll.pdf
- S.49
Suchen und Blättern in über 500 PDFs und 44.000 Seiten.
Gesamter Text dieser Seite:

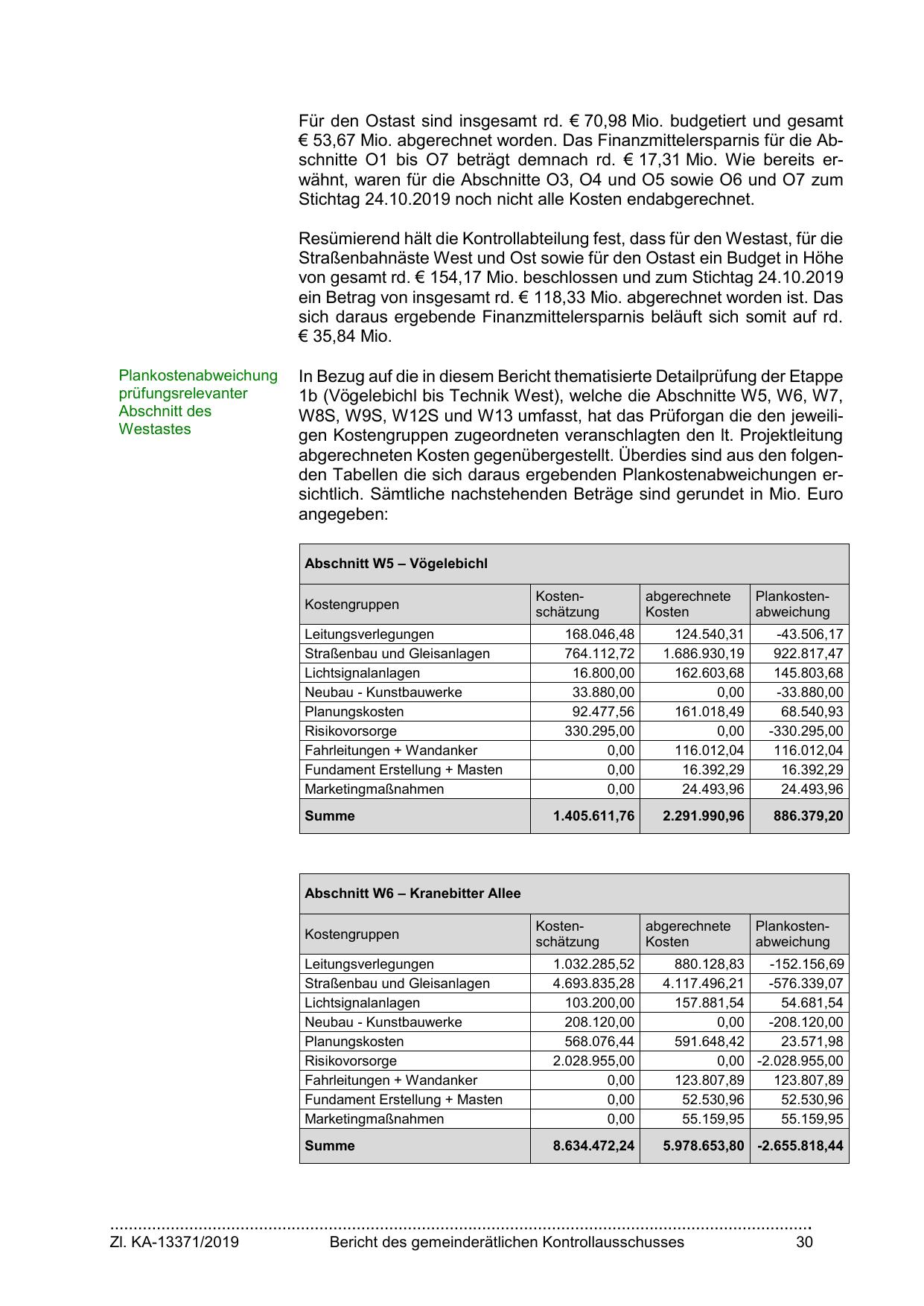

Für den Ostast sind insgesamt rd. € 70,98 Mio. budgetiert und gesamt
€ 53,67 Mio. abgerechnet worden. Das Finanzmittelersparnis für die Abschnitte O1 bis O7 beträgt demnach rd. € 17,31 Mio. Wie bereits erwähnt, waren für die Abschnitte O3, O4 und O5 sowie O6 und O7 zum
Stichtag 24.10.2019 noch nicht alle Kosten endabgerechnet.
Resümierend hält die Kontrollabteilung fest, dass für den Westast, für die
Straßenbahnäste West und Ost sowie für den Ostast ein Budget in Höhe
von gesamt rd. € 154,17 Mio. beschlossen und zum Stichtag 24.10.2019
ein Betrag von insgesamt rd. € 118,33 Mio. abgerechnet worden ist. Das
sich daraus ergebende Finanzmittelersparnis beläuft sich somit auf rd.
€ 35,84 Mio.
Plankostenabweichung
prüfungsrelevanter
Abschnitt des
Westastes
In Bezug auf die in diesem Bericht thematisierte Detailprüfung der Etappe
1b (Vögelebichl bis Technik West), welche die Abschnitte W5, W6, W7,
W8S, W9S, W12S und W13 umfasst, hat das Prüforgan die den jeweiligen Kostengruppen zugeordneten veranschlagten den lt. Projektleitung
abgerechneten Kosten gegenübergestellt. Überdies sind aus den folgenden Tabellen die sich daraus ergebenden Plankostenabweichungen ersichtlich. Sämtliche nachstehenden Beträge sind gerundet in Mio. Euro
angegeben:
Abschnitt W5 – Vögelebichl
Kostengruppen
Leitungsverlegungen
Straßenbau und Gleisanlagen
Lichtsignalanlagen
Neubau - Kunstbauwerke
Planungskosten
Risikovorsorge
Fahrleitungen + Wandanker
Fundament Erstellung + Masten
Marketingmaßnahmen
Summe
Kostenschätzung
abgerechnete
Kosten
Plankostenabweichung
168.046,48
764.112,72
16.800,00
33.880,00
92.477,56
330.295,00
0,00
0,00
0,00
124.540,31
1.686.930,19
162.603,68
0,00
161.018,49
0,00
116.012,04
16.392,29
24.493,96
-43.506,17
922.817,47
145.803,68
-33.880,00
68.540,93
-330.295,00
116.012,04
16.392,29
24.493,96
1.405.611,76
2.291.990,96
886.379,20
Abschnitt W6 – Kranebitter Allee
Kostengruppen
Kostenschätzung
abgerechnete
Kosten
Plankostenabweichung
Leitungsverlegungen
Straßenbau und Gleisanlagen
Lichtsignalanlagen
Neubau - Kunstbauwerke
Planungskosten
Risikovorsorge
Fahrleitungen + Wandanker
Fundament Erstellung + Masten
Marketingmaßnahmen
1.032.285,52
4.693.835,28
103.200,00
208.120,00
568.076,44
2.028.955,00
0,00
0,00
0,00
880.128,83
-152.156,69
4.117.496,21
-576.339,07
157.881,54
54.681,54
0,00
-208.120,00
591.648,42
23.571,98
0,00 -2.028.955,00
123.807,89
123.807,89
52.530,96
52.530,96
55.159,95
55.159,95
Summe
8.634.472,24
5.978.653,80 -2.655.818,44
…………………………………………………………………………………………………………………………………….
Zl. KA-13371/2019
Bericht des gemeinderätlichen Kontrollausschusses
30
