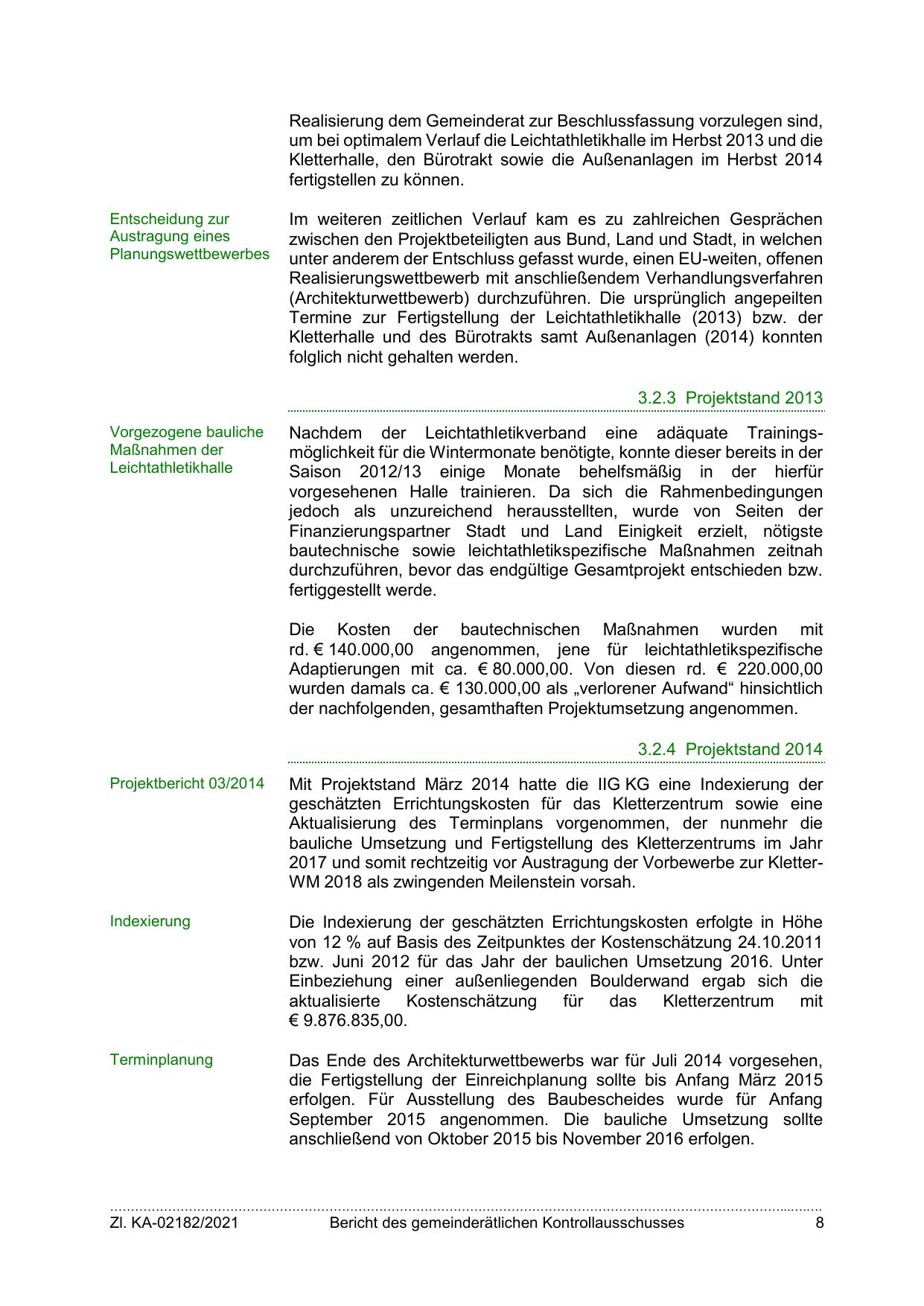

Realisierung dem Gemeinderat zur Beschlussfassung vorzulegen sind,
um bei optimalem Verlauf die Leichtathletikhalle im Herbst 2013 und die
Kletterhalle, den Bürotrakt sowie die Außenanlagen im Herbst 2014
fertigstellen zu können.
Entscheidung zur
Austragung eines
Planungswettbewerbes

Im weiteren zeitlichen Verlauf kam es zu zahlreichen Gesprächen
zwischen den Projektbeteiligten aus Bund, Land und Stadt, in welchen
unter anderem der Entschluss gefasst wurde, einen EU-weiten, offenen
Realisierungswettbewerb mit anschließendem Verhandlungsverfahren
(Architekturwettbewerb) durchzuführen. Die ursprünglich angepeilten
Termine zur Fertigstellung der Leichtathletikhalle (2013) bzw. der
Kletterhalle und des Bürotrakts samt Außenanlagen (2014) konnten
folglich nicht gehalten werden.
3.2.3 Projektstand 2013

Vorgezogene bauliche
Maßnahmen der
Leichtathletikhalle

Nachdem der Leichtathletikverband eine adäquate Trainingsmöglichkeit für die Wintermonate benötigte, konnte dieser bereits in der
Saison 2012/13 einige Monate behelfsmäßig in der hierfür
vorgesehenen Halle trainieren. Da sich die Rahmenbedingungen
jedoch als unzureichend herausstellten, wurde von Seiten der
Finanzierungspartner Stadt und Land Einigkeit erzielt, nötigste
bautechnische sowie leichtathletikspezifische Maßnahmen zeitnah
durchzuführen, bevor das endgültige Gesamtprojekt entschieden bzw.
fertiggestellt werde.
Die Kosten der bautechnischen Maßnahmen wurden mit
rd. € 140.000,00 angenommen, jene für leichtathletikspezifische
Adaptierungen mit ca. € 80.000,00. Von diesen rd. € 220.000,00
wurden damals ca. € 130.000,00 als „verlorener Aufwand“ hinsichtlich
der nachfolgenden, gesamthaften Projektumsetzung angenommen.
3.2.4 Projektstand 2014

Projektbericht 03/2014

Mit Projektstand März 2014 hatte die IIG KG eine Indexierung der
geschätzten Errichtungskosten für das Kletterzentrum sowie eine
Aktualisierung des Terminplans vorgenommen, der nunmehr die
bauliche Umsetzung und Fertigstellung des Kletterzentrums im Jahr
2017 und somit rechtzeitig vor Austragung der Vorbewerbe zur KletterWM 2018 als zwingenden Meilenstein vorsah.

Indexierung

Die Indexierung der geschätzten Errichtungskosten erfolgte in Höhe
von 12 % auf Basis des Zeitpunktes der Kostenschätzung 24.10.2011
bzw. Juni 2012 für das Jahr der baulichen Umsetzung 2016. Unter
Einbeziehung einer außenliegenden Boulderwand ergab sich die
aktualisierte
Kostenschätzung
für
das
Kletterzentrum
mit
€ 9.876.835,00.

Terminplanung

Das Ende des Architekturwettbewerbs war für Juli 2014 vorgesehen,
die Fertigstellung der Einreichplanung sollte bis Anfang März 2015
erfolgen. Für Ausstellung des Baubescheides wurde für Anfang
September 2015 angenommen. Die bauliche Umsetzung sollte
anschließend von Oktober 2015 bis November 2016 erfolgen.

………………………………………………………………………………………………………………………………………………...….….

Zl. KA-02182/2021

Bericht des gemeinderätlichen Kontrollausschusses

8
