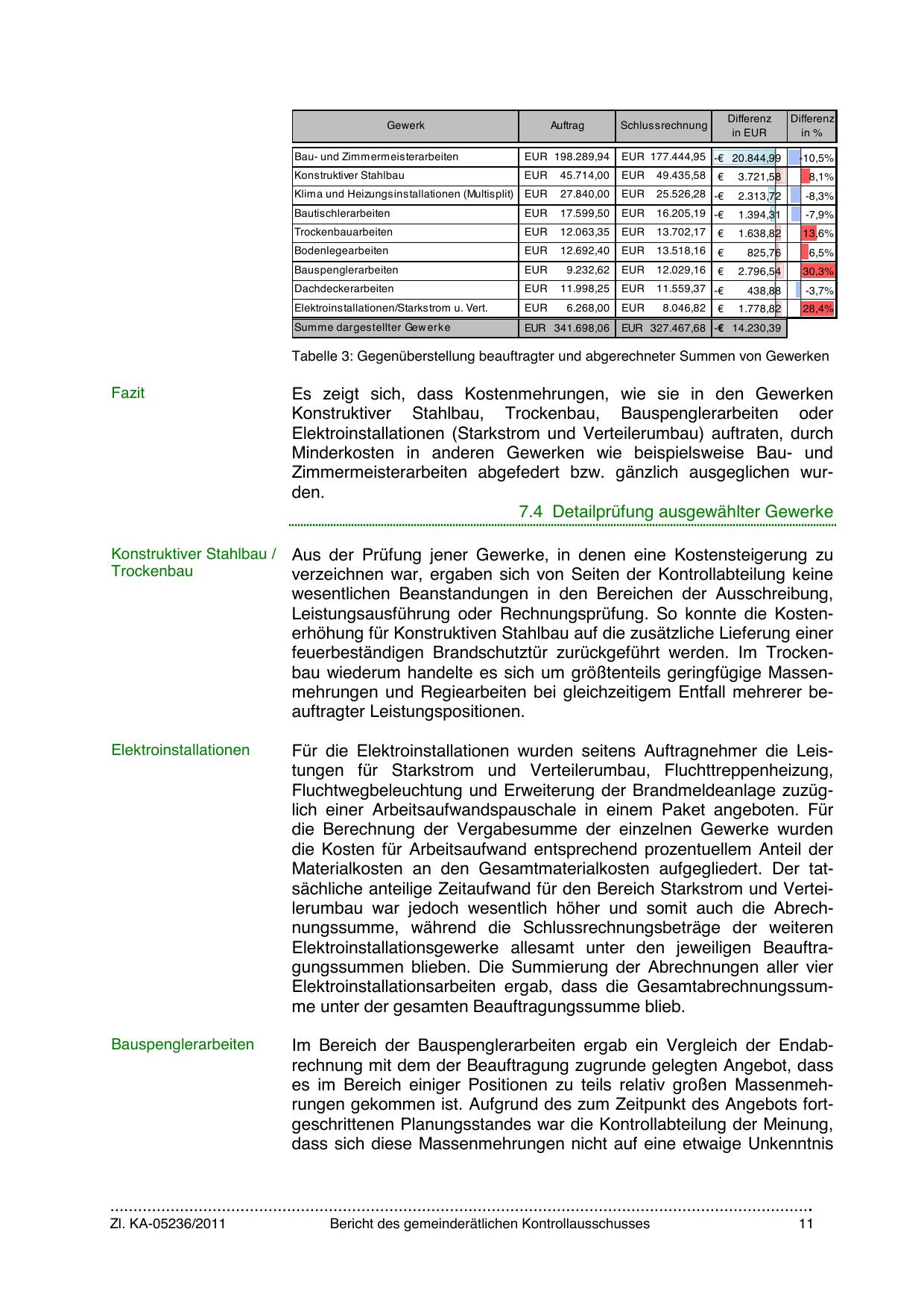

Gewerk

Auftrag

Differenz
in EUR

Schlussrechnung

Differenz
in %

Bau- und Zimm ermeisterarbeiten

EUR 198.289,94

EUR 177.444,95 -€ 20.844,99

Konstruktiver Stahlbau

EUR

45.714,00

EUR

49.435,58



3.721,58

8,1%

Klima und Heizungsinstallationen (Multisplit) EUR

27.840,00

EUR

25.526,28 -€

2.313,72

-8,3%

Bautischlerarbeiten

EUR

17.599,50

EUR

16.205,19 -€

1.394,31

-7,9%

Trockenbauarbeiten

EUR

12.063,35

EUR

13.702,17



1.638,82

13,6%

Bodenlegearbeiten

EUR

12.692,40

EUR

13.518,16



825,76

6,5%

Bauspenglerarbeiten

EUR

9.232,62

EUR

12.029,16



2.796,54

30,3%

-10,5%

Dachdeckerarbeiten

EUR

11.998,25

EUR

11.559,37 -€

438,88

-3,7%

Elektroinstallationen/Starkstrom u. Vert.

EUR

6.268,00

EUR

8.046,82

1.778,82

28,4%

Summe dargestellter Gewerke

EUR 341.698,06



EUR 327.467,68 -€ 14.230,39

Tabelle 3: Gegenüberstellung beauftragter und abgerechneter Summen von Gewerken

Fazit

Es zeigt sich, dass Kostenmehrungen, wie sie in den Gewerken
Konstruktiver Stahlbau, Trockenbau, Bauspenglerarbeiten oder
Elektroinstallationen (Starkstrom und Verteilerumbau) auftraten, durch
Minderkosten in anderen Gewerken wie beispielsweise Bau- und
Zimmermeisterarbeiten abgefedert bzw. gänzlich ausgeglichen wurden.
7.4 Detailprüfung ausgewählter Gewerke

Konstruktiver Stahlbau /
Trockenbau

Aus der Prüfung jener Gewerke, in denen eine Kostensteigerung zu
verzeichnen war, ergaben sich von Seiten der Kontrollabteilung keine
wesentlichen Beanstandungen in den Bereichen der Ausschreibung,
Leistungsausführung oder Rechnungsprüfung. So konnte die Kostenerhöhung für Konstruktiven Stahlbau auf die zusätzliche Lieferung einer
feuerbeständigen Brandschutztür zurückgeführt werden. Im Trockenbau wiederum handelte es sich um größtenteils geringfügige Massenmehrungen und Regiearbeiten bei gleichzeitigem Entfall mehrerer beauftragter Leistungspositionen.

Elektroinstallationen

Für die Elektroinstallationen wurden seitens Auftragnehmer die Leistungen für Starkstrom und Verteilerumbau, Fluchttreppenheizung,
Fluchtwegbeleuchtung und Erweiterung der Brandmeldeanlage zuzüglich einer Arbeitsaufwandspauschale in einem Paket angeboten. Für
die Berechnung der Vergabesumme der einzelnen Gewerke wurden
die Kosten für Arbeitsaufwand entsprechend prozentuellem Anteil der
Materialkosten an den Gesamtmaterialkosten aufgegliedert. Der tatsächliche anteilige Zeitaufwand für den Bereich Starkstrom und Verteilerumbau war jedoch wesentlich höher und somit auch die Abrechnungssumme, während die Schlussrechnungsbeträge der weiteren
Elektroinstallationsgewerke allesamt unter den jeweiligen Beauftragungssummen blieben. Die Summierung der Abrechnungen aller vier
Elektroinstallationsarbeiten ergab, dass die Gesamtabrechnungssumme unter der gesamten Beauftragungssumme blieb.

Bauspenglerarbeiten

Im Bereich der Bauspenglerarbeiten ergab ein Vergleich der Endabrechnung mit dem der Beauftragung zugrunde gelegten Angebot, dass
es im Bereich einiger Positionen zu teils relativ großen Massenmehrungen gekommen ist. Aufgrund des zum Zeitpunkt des Angebots fortgeschrittenen Planungsstandes war die Kontrollabteilung der Meinung,
dass sich diese Massenmehrungen nicht auf eine etwaige Unkenntnis

Zl. KA-05236/2011

Bericht des gemeinderätlichen Kontrollausschusses

11
