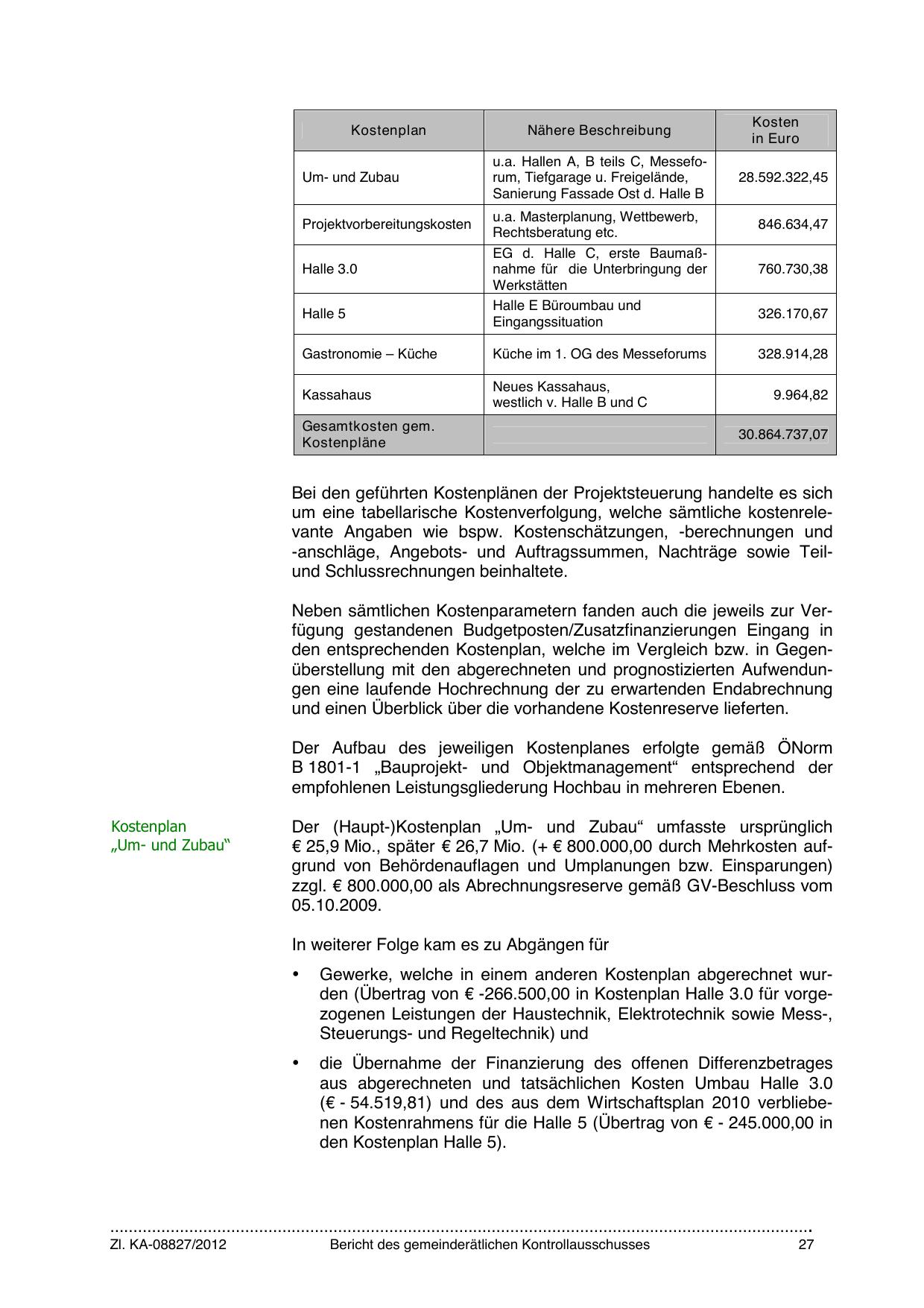

Kostenplan
Um- und Zubau
Projektvorbereitungskosten
Halle 3.0
Halle 5

Nähere Beschreibung

Kosten
in Euro

u.a. Hallen A, B teils C, Messeforum, Tiefgarage u. Freigelände,
Sanierung Fassade Ost d. Halle B

28.592.322,45

u.a. Masterplanung, Wettbewerb,
Rechtsberatung etc.
EG d. Halle C, erste Baumaßnahme für die Unterbringung der
Werkstätten
Halle E Büroumbau und
Eingangssituation

Gastronomie – Küche

Küche im 1. OG des Messeforums

Kassahaus

Neues Kassahaus,
westlich v. Halle B und C

Gesamtkosten gem.
Kostenpläne

846.634,47
760.730,38
326.170,67
328.914,28
9.964,82
30.864.737,07

Bei den geführten Kostenplänen der Projektsteuerung handelte es sich
um eine tabellarische Kostenverfolgung, welche sämtliche kostenrelevante Angaben wie bspw. Kostenschätzungen, -berechnungen und
-anschläge, Angebots- und Auftragssummen, Nachträge sowie Teilund Schlussrechnungen beinhaltete.
Neben sämtlichen Kostenparametern fanden auch die jeweils zur Verfügung gestandenen Budgetposten/Zusatzfinanzierungen Eingang in
den entsprechenden Kostenplan, welche im Vergleich bzw. in Gegenüberstellung mit den abgerechneten und prognostizierten Aufwendungen eine laufende Hochrechnung der zu erwartenden Endabrechnung
und einen Überblick über die vorhandene Kostenreserve lieferten.
Der Aufbau des jeweiligen Kostenplanes erfolgte gemäß ÖNorm
B 1801-1 „Bauprojekt- und Objektmanagement“ entsprechend der
empfohlenen Leistungsgliederung Hochbau in mehreren Ebenen.
E

$

*

F

Der (Haupt-)Kostenplan „Um- und Zubau“ umfasste ursprünglich
€ 25,9 Mio., später € 26,7 Mio. (+ € 800.000,00 durch Mehrkosten aufgrund von Behördenauflagen und Umplanungen bzw. Einsparungen)
zzgl. € 800.000,00 als Abrechnungsreserve gemäß GV-Beschluss vom
05.10.2009.
In weiterer Folge kam es zu Abgängen für

Zl. KA-08827/2012



Gewerke, welche in einem anderen Kostenplan abgerechnet wurden (Übertrag von € -266.500,00 in Kostenplan Halle 3.0 für vorgezogenen Leistungen der Haustechnik, Elektrotechnik sowie Mess-,
Steuerungs- und Regeltechnik) und



die Übernahme der Finanzierung des offenen Differenzbetrages
aus abgerechneten und tatsächlichen Kosten Umbau Halle 3.0
(€ - 54.519,81) und des aus dem Wirtschaftsplan 2010 verbliebenen Kostenrahmens für die Halle 5 (Übertrag von € - 245.000,00 in
den Kostenplan Halle 5).

Bericht des gemeinderätlichen Kontrollausschusses

27
