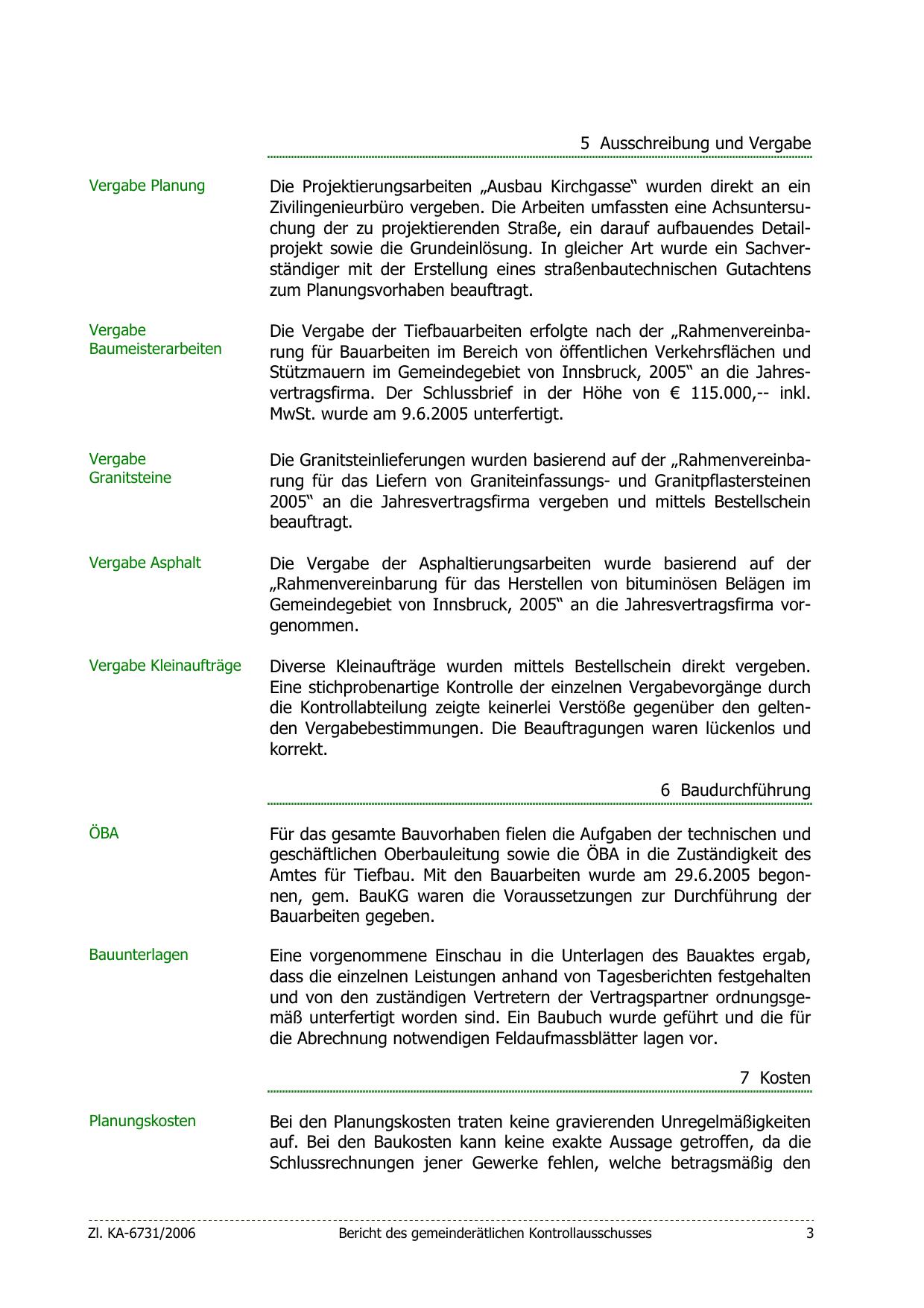

5 Ausschreibung und Vergabe
Vergabe Planung
Die Projektierungsarbeiten „Ausbau Kirchgasse“ wurden direkt an ein
Zivilingenieurbüro vergeben. Die Arbeiten umfassten eine Achsuntersuchung der zu projektierenden Straße, ein darauf aufbauendes Detailprojekt sowie die Grundeinlösung. In gleicher Art wurde ein Sachverständiger mit der Erstellung eines straßenbautechnischen Gutachtens
zum Planungsvorhaben beauftragt.
Vergabe
Baumeisterarbeiten
Die Vergabe der Tiefbauarbeiten erfolgte nach der „Rahmenvereinbarung für Bauarbeiten im Bereich von öffentlichen Verkehrsflächen und
Stützmauern im Gemeindegebiet von Innsbruck, 2005“ an die Jahresvertragsfirma. Der Schlussbrief in der Höhe von € 115.000,-- inkl.
MwSt. wurde am 9.6.2005 unterfertigt.
Vergabe
Granitsteine
Die Granitsteinlieferungen wurden basierend auf der „Rahmenvereinbarung für das Liefern von Graniteinfassungs- und Granitpflastersteinen
2005“ an die Jahresvertragsfirma vergeben und mittels Bestellschein
beauftragt.
Vergabe Asphalt
Die Vergabe der Asphaltierungsarbeiten wurde basierend auf der
„Rahmenvereinbarung für das Herstellen von bituminösen Belägen im
Gemeindegebiet von Innsbruck, 2005“ an die Jahresvertragsfirma vorgenommen.
Vergabe Kleinaufträge
Diverse Kleinaufträge wurden mittels Bestellschein direkt vergeben.
Eine stichprobenartige Kontrolle der einzelnen Vergabevorgänge durch
die Kontrollabteilung zeigte keinerlei Verstöße gegenüber den geltenden Vergabebestimmungen. Die Beauftragungen waren lückenlos und
korrekt.
6 Baudurchführung
ÖBA
Für das gesamte Bauvorhaben fielen die Aufgaben der technischen und
geschäftlichen Oberbauleitung sowie die ÖBA in die Zuständigkeit des
Amtes für Tiefbau. Mit den Bauarbeiten wurde am 29.6.2005 begonnen, gem. BauKG waren die Voraussetzungen zur Durchführung der
Bauarbeiten gegeben.
Bauunterlagen
Eine vorgenommene Einschau in die Unterlagen des Bauaktes ergab,
dass die einzelnen Leistungen anhand von Tagesberichten festgehalten
und von den zuständigen Vertretern der Vertragspartner ordnungsgemäß unterfertigt worden sind. Ein Baubuch wurde geführt und die für
die Abrechnung notwendigen Feldaufmassblätter lagen vor.
7 Kosten
Planungskosten
Zl. KA-6731/2006
Bei den Planungskosten traten keine gravierenden Unregelmäßigkeiten
auf. Bei den Baukosten kann keine exakte Aussage getroffen, da die
Schlussrechnungen jener Gewerke fehlen, welche betragsmäßig den
Bericht des gemeinderätlichen Kontrollausschusses
3
